2019年06月25日
宮崎10号 財光寺中の原南地区舗装工事
国道10号 財光寺木原交差点の舗装工事を施工中です。
ブログアップが遅くなりました。現場代理人の本田といいます。監理技術者は丸山といいます。
現在、国道10号財光寺木原交差点の東側国道と交差点につながる東側市道を通行止めをいただき施工しています。交差点拡張に伴う既設歩道部及び買収部の民地を安定処理後に路盤・舗装の施工を実施します。6/3~7/9までが東側、7/10~8/9までが西側の予定です。西側施工時には国道10号木原交差点西側市道が通行止めとなります。
さすがに民地部は以前の水道の引き込みがあり日向市役所水道課に随時問い合わせを実施し対応いただいています。感謝いたします。
梅雨というのに雨が少なく現在のところ順調です。雨が続くと工程が心配ですが・・・。

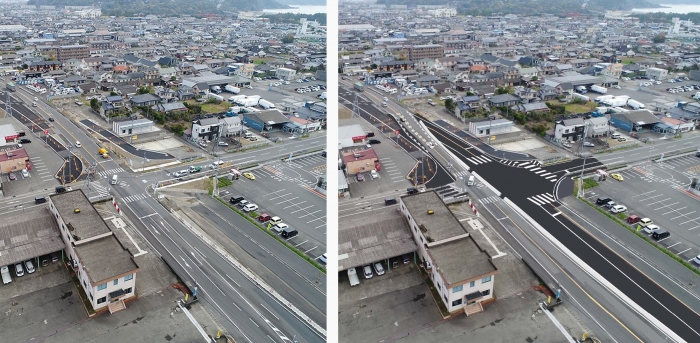

左が着手前、右が6/3~7/9までに施工が終わる部分の完了予定図です。
また、現場だよりなるものを作成しました。
記事にあります快適トイレは素晴らしいですね。家のトイレより快適です。
日よけのグリーンネットとして”キュウリ”を4本植えたのですが、根切り虫に2本やられました。そして水不足のせいか1本が枯れました。毎日の水まきが必要かなと感じています。キュウリが育つまでの間の予定でトマトを植えています。黄色と赤です。黄色がひじょーに甘くおいしいです。少し皮が固くかんじますが・・・。様子を見てゴーヤを植えたほうが良いようにも感じます。また次回の通信んでご報告いたします。
